建筑给排水施工组织设计
施工组织设计部分的重点内容如下
(1)工程概况,即建筑构造与形态的具体解析内容,这些要素的编排一定要结合施工设计图纸及我国目前推行的相关法规制度,还要参考工程合同条例。
(2)设计施工技术方案时,要考虑相关的施工规范要求,选用的管道材料、衔接部件、敷设方式、防腐保温技术等,都应符合相关标准。
(3)预定的施工期限要与实际施工条件、衔接流程、建筑工期等因素相符合,要在确保建造效率和工程质量的前提下,制订详细的工程进展计划。
(4)要保证工程质量,保证施工安全,做好工程建设的防范措施。
建筑给排水施工技术的运算
关于给水模式的选用,可依据设计方案中列出的水量、水压、水源情况等因素,选定具体的给水模式,并确保室外给水管网的水量和水压在1d内都能满足建筑物的给水需求。因此,选择给水模式时必须首先评估其简便性与经济性。综合考虑以上要素,可选用市政管网直接给水的模式,该模式的管道图式属于上行下给,其给水系统由导入管、水表节点、给水管网与给水部件构成,住户采取“一户一表,水表出户"的给水方式,建筑物每层都要根据每户3.5人的配置进行运算。
对于给水管道的装配和敷设工作,每层给水管道采取暗装敷设的方法,管道材料都选用聚丙烯
(PP-R)给水管,并利用热熔技术进行连接。管道外部与墙体的距离不可少于375px,与梁、柱和其他设施之间的距离为125px,立管外部离墙体和梁、柱等距离不可少于125px,支管离墙体、梁、柱的距离不可少于2~62.5px。给水管道和排水管道处于平行状态时,其距离需超过1250px,而处于相交状态时,则距离需超过375px,且相交给水管道要位于排水管道之上。立管经过楼板时,需要预埋套管,并且套管要超出地面1~50px。在立管的横支管上,需设置1个阀门,管道直径DN大于125px时,要设置闸阀;当DN不大于125px时,则要设置截止阀。导入管穿过基础粘土及M5水泥砂浆封口给水横干管道时,要设计0.003的倾斜度,选用坡向排水装置。
例如,一项室内给水系统运算过程如下。依据设计方案与初始材料,建筑物的属性、功能与卫生
设施的完善程度,可参考GB50015-2003《建筑给水排水设计规范》得出。某座建筑物的地下1
层与地面1层商用场所的耗水量定为8L/ (d·m'),每小时变化的系数是1.5,用电时长是12h,2~5层的住宅楼平均每户耗水量为20OL/(d·人),每小时变化的系数是2.5,每层楼用水的人数是28人,用水时间为24h,未预计的耗水量按照整体耗水量的10%计算,每小时变化系数为1。则 *高日耗水量可表示为:
Qd=mqd/1000,式中:Qd为 *高日耗水量(m/d) ,m为耗水单位数(人或m') ,qd为耗用水定额L/(人·d), L/ ( m'.d)。于是, *高日 *大时耗水量可按照公式Qh=Kh-Qd/T计算,式中Qd为 *高日耗水量(m/d);T为建筑物内部每日用水时长(h) ;Kh为每h变化的系数。故室内排水系统的运算可归纳为底商排水系统。对于排水管道的系统水压运算,可利用
qp=0.12aNp0.5+qmax这一公式表达,并确定横支管的直径。该式中,α的值为2.0。
建筑给排水施工技术要点
1.利用螺纹和热熔等方法连上聚丙烯(PP-R)管道
热熔属于安全性较高的管道连接方式。在热熔连接前,必须先把管道内部的各种杂物清理干净,在实施连接时要直接把管道插进加热完备的套管中,不可做出任何旋转动
作。待管道进入预计位置后,应立即把管件放到加热:器具的一端进行高温加热,待一定时间后再把管道部件与加热的套管同时卸下,迅速将其均匀地放入管体,也不可旋转。在加热过程中,要随时关注加热的程度,避免管道部件温度过高。连接完成后,握住管道部件,使之逐渐冷却。此外,还要保证管道与部件具有一定的稳固性。
2.利用排水胶连上UPVC管道

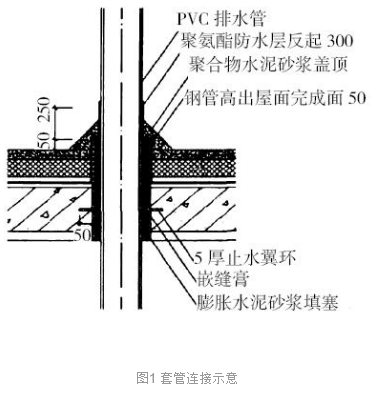

与UPVC套管连接时,要仔细清洁管道和插口,避免碰到水。同时要结合场地的条件及温度,严格掌握伸缩节的插入情况,以防温度过低,使得插口与橡胶圈分离,导致管道中断,温度上升,接口也会因此而损坏,如图1所示。
3.做好预留和预埋工作
许多孔缝、洞口、套管或管井的位置,都需要预留,这些预留位置会直接影响工程质量。如果能找准方位,既可强化建筑构造,且减少事后凿孔与埋填的工作量。预留和预埋工作首先要准确地找到各相应位置,并对孔缝与洞口周边认真振捣,以免预留的孔缝出现偏移等现象。预留和预埋是整个给排水工程施工的重点,不容忽视。
4.采取分区施工
许多建筑物的面积较大,高度也较大,因此管理也有一定难度。这时,可采取分区施工的方式, *大限度地利用建筑物内部各个空间。如此可有效缩短工期,也避免了作业混乱现象,有利于对工程质量的监督管理。
5.对给水管道进行试压
管道装配完毕以后,还要对阀门、管道等进行全方位的检测,确保符合设计标准。此后,再将临时使用的管道部件拆下,并将其开口之处密封好,在对管道加压之前,预先做好准备工作,如果出现异常情况,就要立即停止。
6.检查并记录隐蔽工程
建筑物的给排水系统是隐蔽工程,这些隐藏工程要与土建施工互相配合,如蓄水试验等需要较高的检测技术,因此必须在施工之前进行检测,达标之后方可采用。如果发现不合标准的环节,应及时修改。
7.保证施工的安全性
建筑物给排水工程的相关操作人员必须严格执行安全作业规章制度。同时,还要加强对工作人员的施工安全教育,定期开展安全知识培训,提高工作人员的安全防护意识,并建立起—套系统、完善的安全管理体系,对于施工现场较为危险的区域,应设置醒目的警示标志,做好相应安全措施。
结束语
对于建筑施工而言,给排水工程是极为重要的环节之一,因此必须科学调控给排水施工的全过程,对于施工过程中遇到的重难点,要采取有效措施。此外,要贯彻创新精神,积极引进新技术,提高给排水工程的施工质量。建筑给排水的施工质量和人民生活密切相关,在施工时要总结经验,确保施工质量。
